近日,许继集团承建的龙源广东广州融创13.2356MWp分布式光伏项目顺利并网发电,该项目屋顶最高点达99米,最低点45米,为目前国内最高的工商业分布式光伏电站。

该项目的投运填补了许继集团在超高屋顶施工作业的空白,为行业树立了大型商业综合体与光伏电站融合模式的典型示范,彰显了许继集团在新能源领域建设的实力,不仅有利于推动新能源的广泛应用,为商业综合体实现绿色、低碳、可持续发展提供新思路,也为许继集团拓展国际大型商业综合体工商业光伏项目市场奠定了坚实基础,打开了更广阔的市场空间。

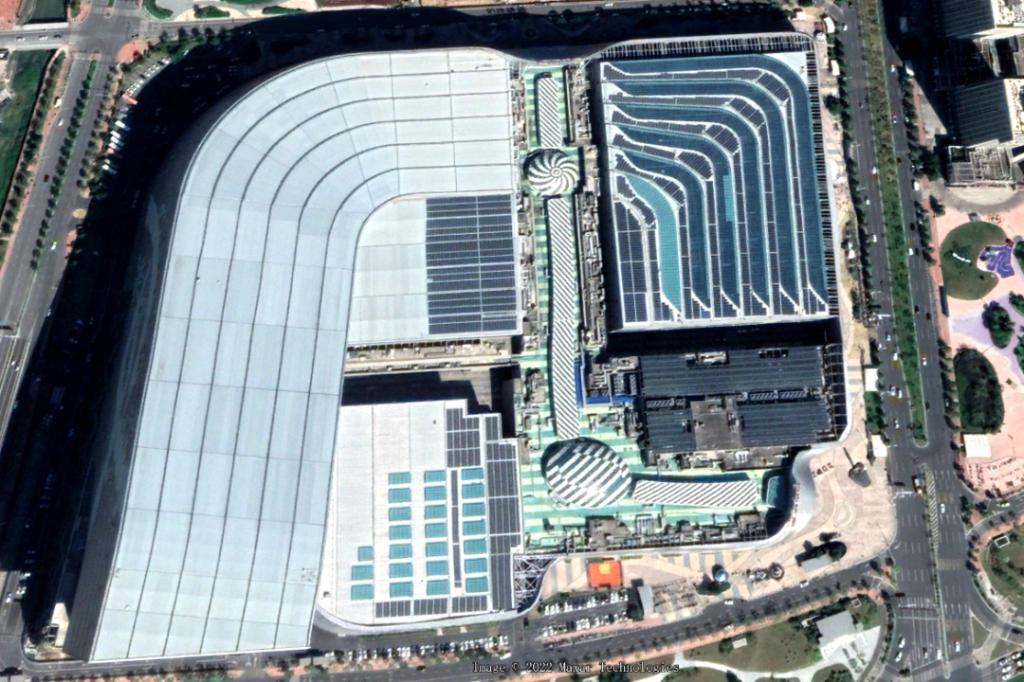

项目建设地点位于广州市花都区融创文旅城滑雪场屋顶,屋顶为近L型的异型结构,建设容量为13.2356MWp,其中雪世界及后勤区约6.8万平方米,安装容量为9.88726MWp,停车场约3.2万平方米,安装容量为3.34834MWp。项目按“自发自用、余电上网”的发电模式,采用“分块发电,集中并网”的方案。
项目是集体育世界、水世界、欢乐世界为一体的商业综合体,人流密度大,施工难度高,百米高空作业环境对方案设计、物资运输、施工组织、安全管理等方面提出了更高的要求。
方案设计规格高
从荷载复核、方案设计、施工图等设计全周期,项目团队对每个细节反复推敲计算,设计方案优中选优,先后形成了针对百米高空定制版铝合金支架方案、优化版光伏方阵布置方案、百米高空垂直电缆敷设方案等,保障项目实施的顺利进行。
物资运输难度高
为克服商业区内部无上楼运输通道难题,项目团队细化物资种类,深入盘点各类物资吊装效率,开展精细化吊装作业,从物资运输车辆行走路线、大型吊车进场时间、吊装站位时间、物资到货周期安排等多方面全方位进行吊装管理,积极与相关方进行沟通,确保物资材料按时到达百米作业面。
施工组织要求高
项目部倒排施工工期、细化现场管理,通过周例会、日总结会形式,及时分析研判解决项目难题。面对南方天气多阵雨的情况,紧抓雨天“空档期”,在百米屋顶隔层增设工人休息区,形成“雨来即休,雨停即作业”的施工模式,保障现场施工进度。
安全管理标准高

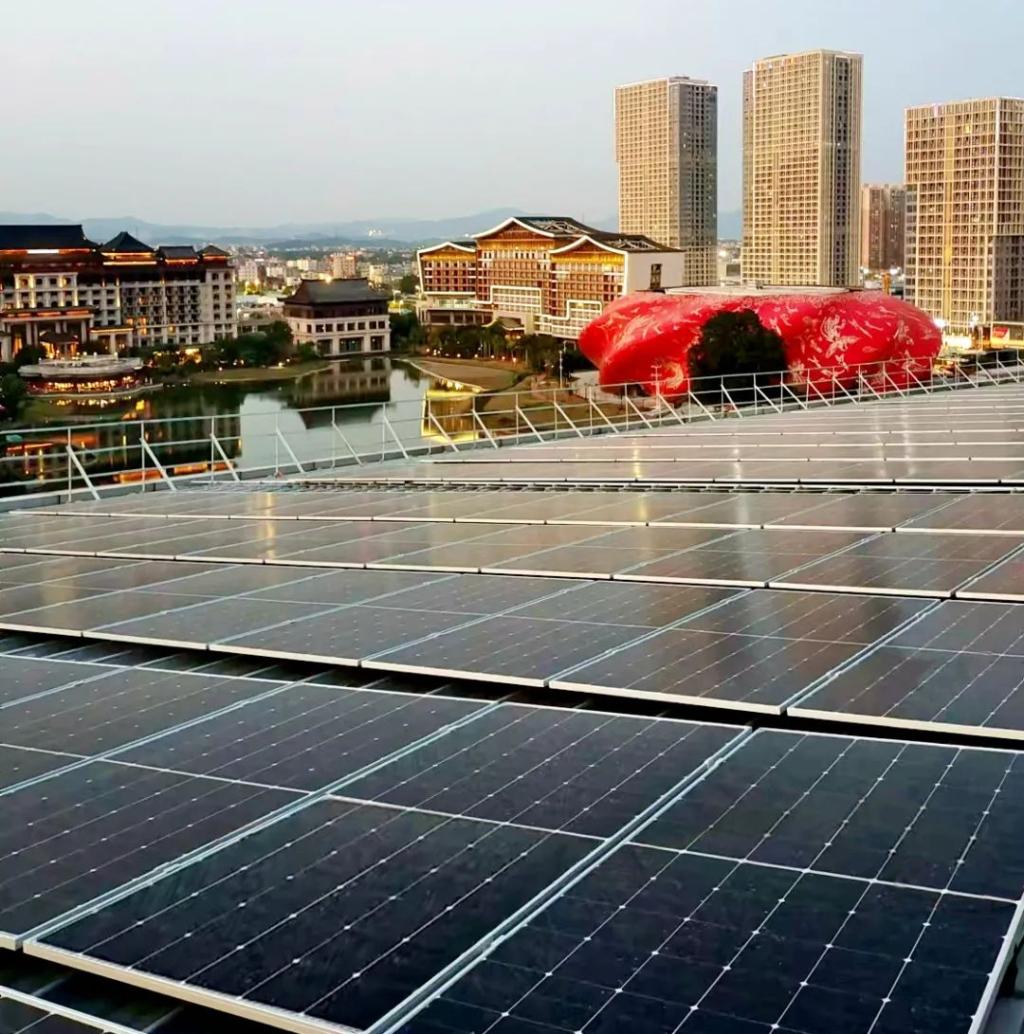

项目团队认真分析梳理百米高屋面施工的安全风险点,形成“物理防护硬隔离+思想防护软隔离”的安全防护体系,加装屋顶永久临边围栏、防坠器、安全绳等措施形成物理硬隔离,同时通过每日安全班前会、定期安全教育、不定期各类形式安全检查等措施形成思想防护软隔离。针对百米高空吊装作业,项目团队结合实际,针对性地提出楼上楼下“双安全员、双信号工”监督指挥方式,确保项目安全进行。
项目投运后每年可提供约9683.5536MWh的绿色电能,节约标煤3050.319吨,二氧化碳减排量为8017.982吨,烟尘减排量约0.213吨,二氧化硫减排量约0.978吨,氮氧化物减排量为1.472吨,利用太阳能优势,为融创文旅城提供源源不断的绿色能源。
许继集团积极响应国家绿色发展战略,大力推进清洁低碳能源建设,实施精细化项目管理,全力打造精品工程、样板工程、优质工程、口碑工程,为国家清洁能源低碳转型提供强力支撑。
